[산업편] ⚡ 원자력 발전[4-10]원전 수출 전쟁: 5대 강국 수주 실적과 금융 패키지 완전 분석

by 365insight-news 2026. 9. 27.

원자력 발전소 수출을 단순히 '공사 하나 따내는 일'로 보면 큰 오산입니다.

원전은 수십조 원의 자금, 수십 년을 내다보는 국방 및 안보 체계, 그리고 정교한 첨단 기술과 공급망이 한데 어우러진 국가 대항전입니다.

2000년대 이후 글로벌 원전 시장은 단순한 기술 비교를 넘어섰습니다. 러시아는 막강한 금융을 무기로 시장을 싹쓸이해 왔고, 한국은 세계 유일의 'On Time, On Budget(정해진 공기·예산 내 시공)'이라는 압도적인 시공 능력으로 서방권의 자존심을 세웠습니다. 반면 서방 원전 강국들은 공기 지연과 예산 폭증이라는 늪에 빠져 자멸했습니다.

원전판을 뒤흔드는 진짜 몸통이 무엇인지, 그리고 각국이 숨기고 있는 치명적인 아킬레스건은 어떤 것인지 하나씩 파헤쳐 보겠습니다.


1. 2000년 이후 원전 수출국의 수주 현황과 실태

결론부터 말하면, 지난 20년간 글로벌 원전 시장의 진짜 포식자는 러시아였습니다.

수주 실적을 놓고 보면 숫자가 현실을 직관적으로 보여줍니다. 러시아가 전체 시장의 60% 이상을 쓸어 담는 동안, 서방권 진영에서는 한국만이 실효성 있는 대안으로 살아남았습니다.

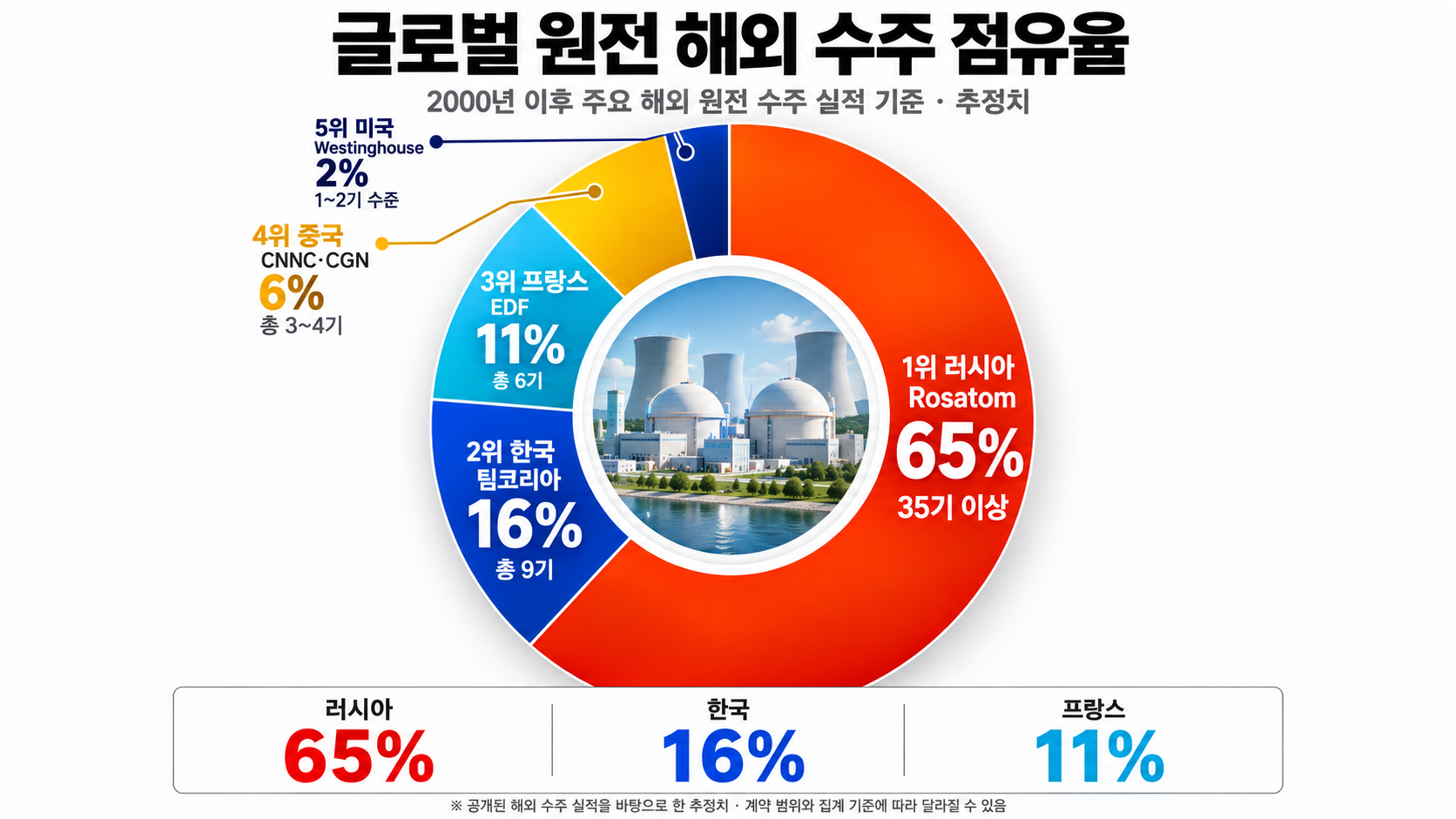

글로벌 원전 해외수주점유율

국가 점유율(추정) 대표 노형 핵심 수출 프로젝트 주요 특징
러시아
(Rosatom)
약 65% VVER-1000 / VVER-1200 터키 아쿠유, 이집트 엘다바, 인도 쿠단쿨람, 방글라데시 룹푸르 등 BOO 모델과 100% 공적 차관 지원으로 해외 시장 독점
한국
(팀코리아)
약 16% APR1400 / APR1000 UAE 바라카, 체코 두코바니, 이집트 엘다바 2차 계통 공기·예산 준수(On Time, On Budget)로 서방 진영 수주 1위
프랑스
(EDF)
약 11% EPR1600 중국 타이산, 영국 힝클리 포인트 C, 영국 사이즈웰 C 유럽 정통 원천기술 보유했으나 극심한 공기 지연 및 예산 초과
중국
(CNNC/CGN)
약 6% Hualong One 파키스탄 카라치, 파키스탄 차슈마 서방 기술 흡수 후 독자 노형 완성, 안보 이슈로 우방국 집중
미국 (WEC) 약 2% AP1000 중국 산먼/하이양, 폴란드 루비아토보 직접 시공(EPC) 포기, 기술 라이선싱 및 기자재 공급 중심으로 전환

주요 국가별 세부 수주 현황

1.러시아 (Rosatom)

  • 터키 (아쿠유 1~4호기): VVER-1200 / 4,800MW(4기), 2010년 계약(약 200억 달러), 공사 중 (1호기 상업운전 준비 중, 2~4호기 건설 진행)
  • 이집트 (엘다바 1~4호기): VVER-1200 / 4,800MW(4기), 2015~2017년 계약(약 300억 달러), 공사 중 (본격 토목 및 원자로 설치 진행)
  • 인도 (쿠단쿨람 3~6호기): VVER-1000 / 4,000MW(4기), 20142017년 계약(약 130억 달러), 공사 중 (1·2호기 완공, 36호기 건설 중)
  • 방글라데시 (룹푸르 1·2호기): VVER-1200 / 2,400MW(2기), 2015년 계약(약 126억 달러), 공사 중 (연료 시운전 및 마무리 단계)
  • 헝가리 (팍스 II 1·2호기): VVER-1200 / 2,400MW(2기), 2014년 계약(약 125억 유로), 공사 중 (부지 조성 및 토목 공사 진행 중)
  • 중국 (톈완 7·8호기 / 쉬다보 3·4호기): VVER-1200 / 4,800MW(4기), 2018~2019년 계약(약 100억 달러 이상), 공사 중

2.한국 (팀코리아 / K-원전)

  • UAE (바라카 1~4호기): APR1400 / 5,600MW(4기), 2009년 계약(약 200억 달러), 공사 완료 및 상업운전 중
  • 체코 (두코바니 5·6호기): APR1000 / 2,000MW(2기), 2025년 계약(약 26조 원 / 약 190억 달러), 본계약 체결 완료 (착공 준비 중)
  • 이집트 (엘다바 2차 계통 시공): 시공 및 구조물 프로젝트, 2022년 계약(약 3조 원 / 약 2.2억 달러), 공사 중 (터빈건물 시공 진행)

3.프랑스 (EDF / Framatome)

  • 중국 (타이산 1·2호기): EPR1600 / 3,300MW(2기), 2008년 계약(약 80억 유로), 공사 완료 및 상업운전 중
  • 영국 (힝클리 포인트 C 1·2호기): EPR1600 / 3,200MW(2기), 2016년 계약(약 400억 파운드), 공사 중 (2029~2031년 준공 목표)
  • 영국 (사이즈웰 C 1·2호기): EPR1600 / 3,200MW(2기), 20242025년 계약(약 380억400억 파운드), 공사 초기 단계

4.중국 (CNNC / CGN)

  • 파키스탄 (카라치 2·3호기): Hualong One / 2,200MW(2기), 2013년 계약(약 90억 달러), 공사 완료 및 상업운전 중
  • 파키스탄 (차슈마 5호기): Hualong One / 1,200MW(1기), 2023년 계약(약 35억~48억 달러), 공사 중 (기초 토목 공사 진행)

5.미국 (웨스팅하우스 - WEC)

  • 중국 (산먼 1·2호기 / 하이양 1·2호기): AP1000 / 5,000MW(4기), 2007년 계약(약 80억 달러 기술협력), 공사 완료 및 상업운전 중
  • 폴란드 (루비아토보-코파리노 1~3호기): AP1000 / 3,750MW(3기), 2022~2023년 공학설계 계약(약 200억 달러 이상 예상), 설계 및 인허가 단계
  • 우크라이나 (AP1000 도입): AP1000 노형 협약 (최대 9기), 2021~2022년 MOU, 전쟁으로 인해 착공 연기 및 검토 중

[이미지 제안]

  • 위치: 1. 2000년 이후 원전 수출국의 수주 현황과 실태 아래
  • 유형: 글로벌 원전 시장 점유율 파이 차트 또는 지도 기반 수주 현황도
  • 목적: 러시아, 한국, 프랑스, 중국, 미국 5개국의 글로벌 시장 점유율과 주요 프로젝트 위치를 시각적으로 보여주기 위함
  • SEO alt text: 2000년 이후 글로벌 원전 수출국 점유율 및 주요 수주 프로젝트 지도

2. 원전 수출의 핵심 변수: 금융비용 구조와 러시아의 'BOO 모델'

돈 없으면 원전도 못 짓습니다.

원전 하나 짓는 데 최소 7년에서 10년이 걸립니다. 이 기간 동안 수입은 제로인데, 대출 이자만 눈덩이처럼 쌓입니다. 이걸 금융 용어로 IDC(Interest During Construction, 건설 기간 이자)라고 부릅니다.

마치 집을 짓는데 입주도 못 한 상태에서 10년 동안 무시무시한 주택담보대출 이자를 감당해야 하는 상황과 같습니다. 그래서 수주전의 성패는 원자로 성능보다 "얼마나 싼 이자로 장기 차관을 끌어와 줄 수 있느냐"에서 갈립니다.

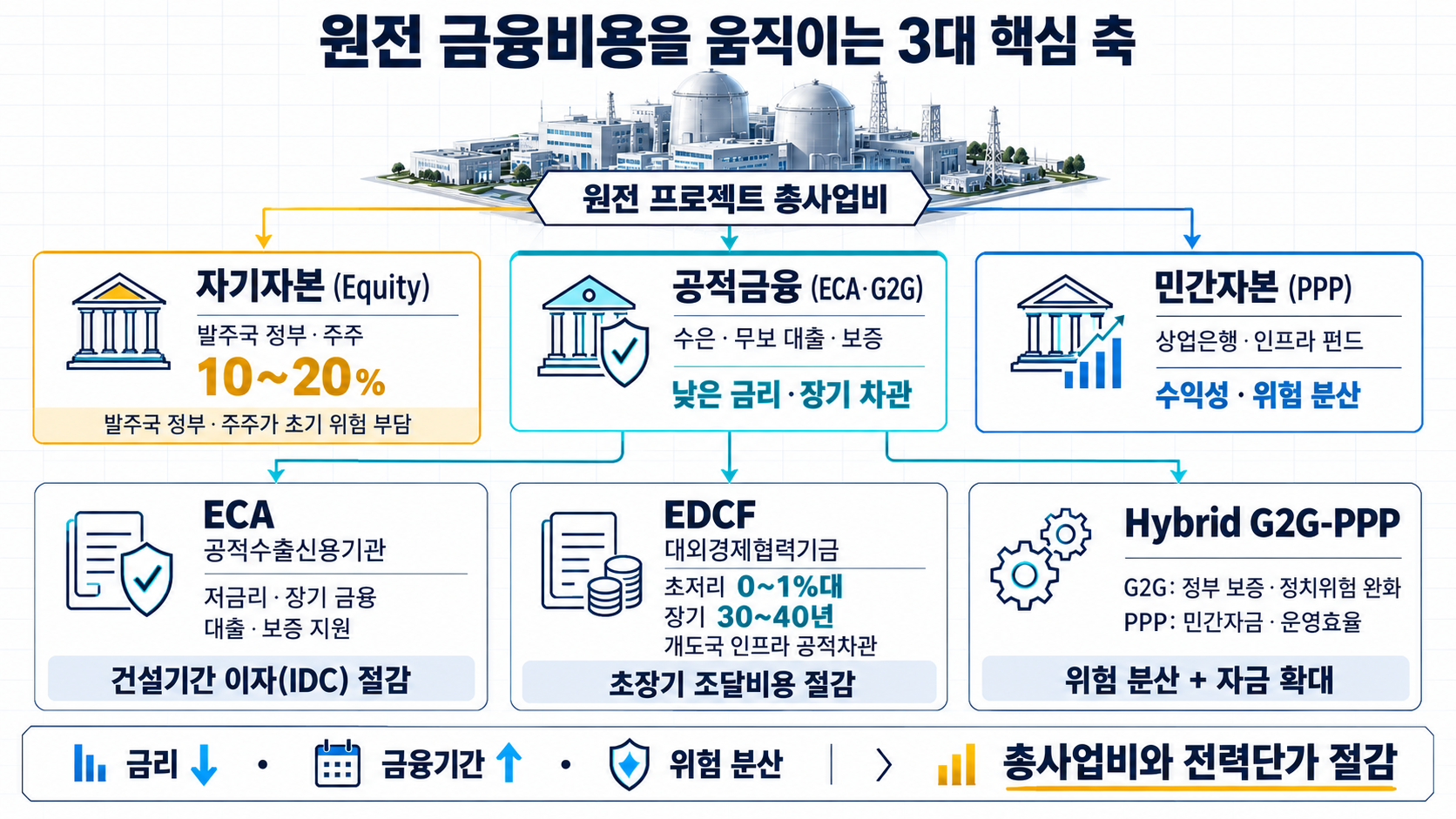

원전 금융비용을 움직이는 3대 핵심 축

원전 금융비용을 움직이는 3대 핵심 축

  1. 자기자본 (Equity): 발주국 정부와 주주가 전체 비용의 10~20%를 초기 위험 부담금으로 투입합니다.
  2. 공적금융 (ECA / G2G): 한국수출입은행이나 무역보험공사 같은 공적수출신용기관(ECA)이 낮은 금리로 장기 대출과 보증을 섭외해 줍니다. 정부 간 협력(G2G)으로 정치적 위험을 낮추고, 민관 파트너십(PPP)을 통해 자금을 확보하는 것이 핵심입니다.
  3. EDCF (대외경제협력기금): 자금력이 부족한 개도국에는 01%대 초저리로 3040년 동안 돈을 빌려주는 장기 공적차관을 붙여서 금융 부담을 덜어줍니다.

    [한국(팀코리아)의 현재 원전 금융 전략과 실태]

    공적금융(ECA) 중심의 'K-원전 원팀' 구축:

    한국수출입은행과 한국무역보험공사는 한국전력·한수원과 연계하여 해외 원전 입찰 시 대출 및 보증을 지원하는 ‘K-금융 정책 패키지’를 운영합니다. 입찰 단계에서 경쟁력 있는 금리의 대출의향서(LOI)를 제출하여 발주국의 자금 조달 불확실성을 없애주는 역할을 합니다.

    ​

    발주국 상황에 맞춘 맞춤형 금융 모델 제공:

    ​

    자체 재정 조달형 (예: 체코): 발주국 정부가 자체 예산으로 건설비를 부담할 때는 금융 지원 없이 기술·시공 경쟁력만으로 수주합니다. (필요시 한국 공적금융 대출 옵션 제시)

    ​

    민관 협력 및 차관 필요형 (개도국 및 신흥국): 발주국의 자금이 부족한 경우 ECA의 장기 저리 대출 및 무역보험 보증, EDCF(대외경제협력기금)의 초저리 차관을 결합한 '기술 + 금융 일체형' 패키지를 제시하여 러시아의 BOO 모델에 대응하고 있습니다.

    ​

러시아가 판을 싹쓸이한 비결, 'BOO 모델'

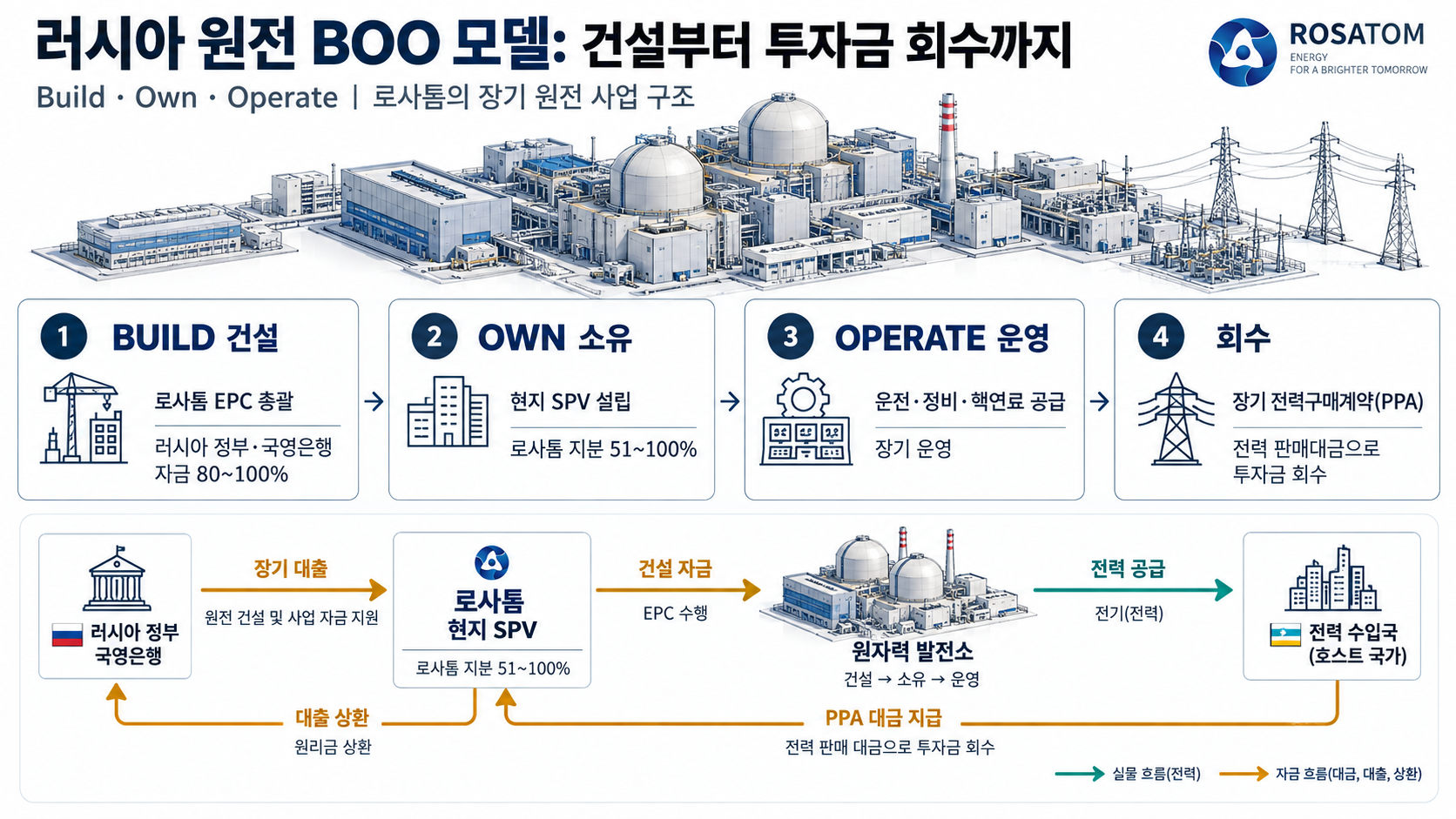

러시아 원전 BOO모델의 인포그래피





러시아 푸틴 대통령과 로사톰(Rosatom)이 신흥국 원전 시장을 집어삼킨 치명적인 무기가 바로 BOO (Build-Own-Operate, 건설·소유·운영) 방식입니다.

비유하자면 '원금 0원, 월세 전액 후불제 PC방'입니다. 돈 없는 신흥국에 가서 "너희는 땅만 줘라. 건출비, 운용비는 우리가 전부 낼게"라며 접근하는 겁니다.

  • Build (건설): 로사톰이 설계부터 시공까지 다 맡고, 공사비의 80~100%를 러시아 정부 국영은행 자금으로 차관 지원(Vendor Financing)합니다.
  • Own (소유): 현지 특수목적법인(SPV)을 만들어 지분의 51~100%를 러시아가 가져갑니다.
  • Operate (운영): 준공 후 60년 동안 러시아 엔지니어들이 상주하며 직접 운영하고 유지보수, 핵연료 공급까지 전담합니다.
  • 회수: 장기 전력 구매 계약(PPA)을 맺어 전기를 판 돈으로 투자금과 이자를 천천히 뽑아냅니다.

신흥국 입장에서는 당장 들어가는 돈이 없으니 혹할 수밖에 없는 달콤한 제안입니다.


3. 원전 강국들의 치명적인 아킬레스건과 한계

겉으로는 화려해 보이는 원전 강국들도 저마다의 골칫거리를 끌어안고 있습니다.

국가 핵심 문제점 원인 및 현황 결과 및 영향
러시아 지정학적 봉쇄 러-우 전쟁으로 인한 서방 세계의 금융 및 통상 제재 금융 차관 네트워크 차단, 서방권 수출길 봉쇄, 부품 조달 차질
한국 지식재산권(IP) 분쟁 원천기술 뿌리와 연관된 미국 웨스팅하우스(WEC)의 견제 해외 수주 시 IP 소송 및 미국 수출통제(Part 810) 이슈 상존
프랑스 공기 지연 및 비용 폭증 현장 시공 숙련도 저하 및 품질 관리 실패 초기 예산 대비 2~3배 공사비 폭증, 국영 전력사 재정 부담 전가
미국 시공 공급망 붕괴 장기간 신규 건설 중단 및 중국으로의 핵심 기술 이전 직접 시공 역량 상실, 기술 흡수한 중국이라는 강력한 라이벌 양성
중국 안보 장벽 및 수주 한계 해외 노형(AP1000, EPR) 흡수로 '화룽 1호' 완성했으나 지정학적 갈등 봉착 국가 안보 및 규제 문제로 파키스탄 외 서방·중동 시장 진입 차단



어이가 없는 상황은 서방 원전의 종주국이라는 미국과 프랑스에서 벌어지고 있습니다.

미국 웨스팅하우스는 건설 현장 노하우와 숙련공을 잃어버려 직접 시공(EPC) 능력을 상실했습니다. 프랑스 EDF는 영국 힝클리 포인트 C 프로젝트에서 공기가 수년씩 밀리며 예산이 수십조 원 폭증했습니다. 시공 능력이 박살 난 것입니다.

러시아는 전쟁 여파로 금융망이 막혀 서방권 입찰이 전면 금지되었고, 중국은 안보 우려 때문에 파키스탄 같은 우방국 외에는 명함도 못 내밀고 있습니다.

한국은 세계 최고의 시공 역량(On Time, On Budget)과 공적금융 연계 능력을 갖췄습니다. 그러나 미국 웨스팅하우스와의 끈질긴 지식재산권(IP) 분쟁과 미국 수출통제(Part 810) 조항에 발목을 잡혀왔습니다. 한미 간 원전 협력이 긴밀해지고 웨스팅하우스와의 협상이 진행되고 있음에도, 완전한 지적재산권 독립을 이루지 못하면 수주할 때마다 이익을 일부 떼어주어야 하는 구조적 숙제를 안고 있습니다.
[2026년 9월 현재 한국과 미국 웨스팅하우스의 협상내용]
최근 한미 양국은 정부 간 대미 투자 협상과 연계해 한국 측이 미국 원전 기업 웨스팅하우스의 소수 지분(5~10%)을 공모가 대비 약 10% 할인된 가격에 인수하는 방향으로 가닥을 잡았습니다. 한국은 당초 15% 안팎의 지분 확보와 함께 이사 지명권을 얻어 이사회에 직접 진입하길 희망했으나, 경영권 참여에는 신중한 미국 측의 반대로 이사 지명권 대신 일반 의결권을 확보하는 수준에서 협상이 조율되었습니다.

이러한 지분 인수는 향후 한국 원전의 해외 진출 시 반복될 수 있는 원천기술 태클과 법적 분쟁을 방지하고 양국의 원전 동맹을 구조적으로 공고히 하는 장치가 됩니다. 다만 10% 미만의 지분으로는 직접적인 경영 통제권이나 이사회 거부권을 행사할 수 없고, 인수 자금 조달에 대한 재무적 부담이 남아있는 상황입니다. 그러나 이번 합의와 지분 참여를 통해 지식재산권 리스크를 크게 낮춤으로써 K-원전의 글로벌 수주 경쟁력을 한층 안정적으로 확보하게 되었습니다.
업데이트 되는 내용들은 글을 적으면서 추가하도록 하겠습니다.


[핵심 요약]

  • 원전 수출의 본질: 단순한 건설 공사가 아니라 원천기술, 현장 시공 공급망, 초장기 저리 금융 패키지가 삼위일체로 결합된 초대형 전략 사업입니다.
  • 금융 모델의 중요성: 한국의 ECA/EDCF 연계 공적금융과 러시아의 BOO 모델처럼, 발주국의 건설 기간 이자(IDC)와 초기 비용을 파격적으로 줄여주는 국가가 주도권을 쥐게 됩니다.
  • 주요국 리스크: 각국이 저마다의 한계(러시아의 제재, 한국의 IP 리스크, 프랑스의 공기 지연, 미국의 시공 부재, 중국의 안보 장벽)를 가집니다. 따라서 한국이 원전 시장을 제패하기 위해서는 독보적인 시공 능력과 금융 패키지를 앞세우는 한편, 미국과의 원천기술 협상과 IP 문제를 확실하게 매듭지어야 합니다.

 [한눈에 보는 용어 사전]

 IDC (Interest During Construction / 건설 기간 이자)
개념: 대규모 인프라 건설 중 수입이 없는 공사 기간(원전의 경우 7~10년) 동안 대출금에 대해 발생하는 이자 비용입니다. 이자가 원금에 더해지는 복리 구조로 누적되기 때문에, 공사 기간이 길어질수록 사업비가 폭증하는 핵심 원인이 됩니다.

​

 BOO 모델 (Build-Own-Operate)
개념: 원전 공급국(수출국)이 자금을 대고 원전을 건설(Build)한 뒤, 소유권(Own)을 갖고 직접 운영(Operate)하며 전력 판매 수익으로 투자금을 장기간 회수하는 모델입니다.

​

 ECA (Export Credit Agency / 수출신용기관)
개념: 자국 기업의 해외 수출 및 인프라 수주를 지원하기 위해 장기 대출, 보증, 보험을 제공하는 정부 출자 공적 금융기관입니다. 한국의 한국수출입은행과 한국무역보험공사가 대표적이며, 해외 원전 수주 시 시중은행보다 낮은 금리와 긴 만기로 거액의 금융을 지원합니다.

​

 EDCF (Economic Development Cooperation Fund / 대외경제협력기금)
개념: 개발도상국의 경제발전을 지원하고 한국과의 경제협력을 증진하기 위해 정부가 운용하는 공적개발원조(ODA) 초저리 장기 차관입니다. 개도국의 원전 인프라 조달 시 0~1%대 초저금리로 30~40년간 대출을 제공하여 초기 금융 부담을 극적으로 낮춰주는 수단입니다.

​

 G2G (Government-to-Government / 정부 간 거래)
개념:민간 기업 차원의 계약을 넘어 양국 정부 간의 직접적인 협약, 외교적 신뢰, 정치적 보증을 바탕으로 진행되는 거래 방식입니다. 원전은 국가 안보 및 핵물질 통제와 직결되므로, G2G 협력 체계가 탄탄해야 수주 가능성과 금융 지원의 안정성이 높아집니다.

​

 PPP (Public-Private Partnership / 민관 파트너십)
개념: 대규모 인프라 프로젝트를 추진할 때 정부(공공)와 민간 자본·기업이 위험과 수익을 분담하며 함께 참여하는 협력 사업 방식입니다. 발주국 정부의 재정 부담을 줄이면서 민간 금융 및 시공 노하우를 결합하여 자금 조달 창구를 다변화하는 데 활용됩니다.

​

 SPV (Special Purpose Vehicle / 특수목적법인)
개념: 특정 프로젝트의 자산 관리, 자금 조달, 리스크 분리를 목적으로 설립되는 페이퍼 컴퍼니 형태의 독립 법인입니다. 원전 건설·운영 시 발생할 수 있는 막대한 채무나 법적 리스크가 모기업(수출국 원전기업나 정부)으로 직접 전이되지 않도록 방화벽 역할을 합니다.

​

 PPA (Power Purchase Agreement / 전력 구매 계약)
개념: 발전사업자(원전 운영사)와 전력 구매자(발주국 정부 또는 국영 전력회사) 간에 사전에 확정한 가격으로 전력을 사고팔기로 맺는 장기 계약입니다. 원전 완공 후 오랜 기간 동안 안정적인 현금 흐름을 보장해 주므로, 건설 자금을 대출해 준 금융기관의 리스크를 없애주는 핵심 장치입니다.

​

 On Time, On Budget (정해진 공기와 예산 준수)
개념:당초 약속된 건설 기간(On Time)과 최초에 책정된 예산 범위(On Budget)를 정확히 지켜서 사업을 완수하는 시공 역량 및 신뢰도를 뜻합니다. 서방 국가들이 극심한 공기 지연으로 골머리를 썩일 때, 한국(팀코리아)이 글로벌 시장에서 강력한 차별화 포인트로 내세우는 핵심 경쟁력입니다.

​

 IP (Intellectual Property / 지식재산권)
개념: 원전 설계, 계통 제어, 노형 기술 등 특허, 상표, 기술 노하우 전반에 대한 법적 권리입니다.  해외에 원전을 수출할 때 독자적인 수출 권리를 가졌는지, 아니면 원천기술 보유국(예: 미국 웨스팅하우스)의 승인이나 로열티 지급이 필요한지를 결정짓는 민감한 요인입니다.

​

​
